Apar gazele din Marea Neagră: OMV Petrom şi Romgaz estimează primele gaze din Neptun Deep în prima jumătate a lui 2027,Foto: Ziarul Financiar

Proiectul Neptun Deep are acum un calendar mai precis. OMV Petrom și Romgaz, fiecare cu câte 50% din proiect, estimează că primele molecule de gaz extrase din zăcământul de adâncime din Marea Neagră vor ajunge în Sistemul Național de Transport în prima jumătate a lui 2027. Producția ar urma să atingă platoul, de circa 8 miliarde de metri cubi pe an, până la sfârșitul trimestrului al treilea. Anunțul a fost făcut luni seara, în rapoarte transmise Bursei de Valori București. Până acum, cele două companii vorbiseră doar despre „2027”, fără alte precizări.

Pentru România, cifrele sunt mari. La nivelul întregului proiect, cei 8 miliarde de metri cubi pe an înseamnă aproximativ 140.000 de barili echivalent petrol pe zi. Companiile se așteaptă să mențină acest nivel aproape un deceniu. Rezervele recuperabile sunt evaluate la circa 100 de miliarde de metri cubi, adică vreo 700 de milioane de barili echivalent petrol. Producția internă de gaze ar crește astfel considerabil. Asta întărește ideea, repetată des în ultimii ani, că România poate deveni cel mai mare producător de gaze din Uniunea Europeană și că își poate reduce aproape complet dependența de importuri. Pe o piață europeană care încă se reorganizează după renunțarea la gazul rusesc, contează mult.

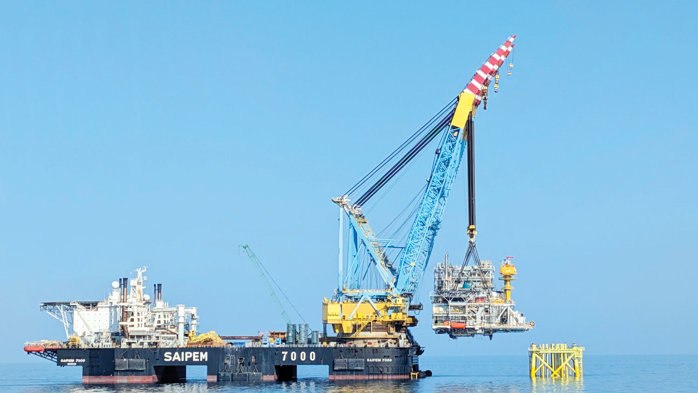

Companiile spun că au putut restrânge intervalul pentru că proiectul merge conform planului, iar platforma de producție Neptun Alpha este deja instalată. Tot în 2026 a fost montată conducta offshore și au fost finalizate șapte din cele zece sonde de producție. Mai rămân de forat celelalte trei sonde. Urmează apoi instalarea infrastructurii submarine, racordarea instalațiilor din larg la conducta de transport și programul de teste. Costurile de dezvoltare rămân, deocamdată, în bugetul de aproximativ 4 miliarde de euro stabilit la decizia finală de investiție din iunie 2023. La proiectele offshore de o asemenea anvergură, acest lucru nu e deloc garantat.

Christina Verchere, CEO-ul OMV Petrom, a spus că stabilirea unui interval mai exact pentru prima producție este „o etapă importantă” și aduce proiectul mai aproape de extracție. Cristian Hubați, membrul Directoratului responsabil cu Explorarea și Producția, a descris proiectul ca fiind intrat în ultimele faze de execuție. Potrivit lui, forajul continuă, iar conducta offshore și stația de măsurare a gazelor sunt aproape gata. Înainte de punerea în funcțiune, toate sistemele vor trece prin inspecții și teste ample. Răzvan Popescu, directorul general al Romgaz, a spus că fiecare etapă încheiată „ne apropie de prima producție de gaze”.

Un calendar mai precis nu înseamnă însă că riscurile au dispărut. Legarea infrastructurii submarine și fazele de testare pot aduce întârzieri, iar după ce gazul intră în SNT, producția crește treptat, nu atinge imediat nivelul maxim. Cea mai sensibilă este perioada dintre primele livrări și atingerea platoului. Atunci se va vedea dacă termenul din trimestrul al treilea din 2027 poate fi respectat.

OMV Petrom operează proiectul. Romgaz participă prin Romgaz Black Sea Limited, fosta subsidiară a ExxonMobil, pe care a preluat-o în august 2022. Cei doi parteneri își vor vinde gazele separat. Statul român deține 70% din Romgaz și 20,7% din OMV Petrom, așa că succesul proiectului contează direct și pentru buget: prin dividende, redevențe și taxe, dar și prin securitatea energetică a țării.

Sursă text și foto: Ziarul Financiar — articolul original
